Газификация объектов



ПОДКЛЮЧАЕМ ГАЗ

в Богородском районе
Нижегородской области



Какие необходимы документы,чтобы провести газ:

Самым первым шагом является получение технических условий.

Для получения технических условий необходимо:

- копия паспорта владельца
- копия свидетельства на собственность (дома/квартиры) + земли
- ситуационный план
- в некоторых случаях, необходима топосьемка (от 8 тыс.)
- технический паспорт на дом (или план в случае начальной стадии строительства)

 Можем помочь с документальным сопровождением до пуска газа


Вы можете заказать проект газоснабжения у нас
Наш специалист выезжает на ваш объект и на месте обсуждаются трасса газопровода, размещение приборов, счетчика, вентканалов и дымоходов
Заказать проект

Сколько стоит провести газ?

Условная стоимость работ составляет:

В случае если газопровод проходит рядом с домом, то до ваших границ стоимость прокладки будет осуществляться по Постановлению Правительства №1314
+ разработка проекта газоснабжения 7-12 тыс. руб. для физ. лиц + 1,0-2,5 тыс. / п.м. прокладки газопровода
+ стоимость пошлин и справок в ПАО Газпром и Газпром Межрегионгаз, ВДПО, ВДГО
+ также газовое оборудование (счетчик,плита,котел или котел+колонка, система отопления),
+ вентиляционные и дымоходные трубы
+ в случае если газопровод находится на вашем участке, то стоимость врезки 20-30 тыс.



Для консультации по стоимости работ необходим проект газификации объекта или план здания и коммуникаций для оптимального выбора трассы газопровода и приборов, их размещения)

Проектно-сметный отдел:
☎ 8(83170) 2-36-90,   414-02-28 ,

сот. 8(903)601-02-28

Заявки в электронном виде: neotongaz@mail.ru

Фирма не проводит работы на газопроводах под давлением

Заказать обратный звонок



Сроки подключения?;

Сроки подключения зависят от скорости согласований со всеми инстанциями, времени согласования проекта и прочих факторов.
Средний срок при благоприятном стечении обстоятельств 2 - 4 месяца, из которых 70% времени уходит на подготовку и согласование документации.
В некоторых случаях плюсом считается срок выполнения работ по Поставнолению 1547 (до 230 дней), либо по Постановлению 1314 (до 547 дней)



 Мы занимается монтажом газопроводов более 15 лет.
За это время выполнено больше 1000 объектов различной сложности.

Объекты на которых мы работаем



ЧАСТНЫЙ СЕКТОР


Квартиры


ПРЕДПРИЯТИЯ

Компания "Неотон" предлагает

полный спектр услуг и работ :

prokladkagazoprov
    • ☑ проектные работы,подготовка технической документации
    • ☑ газификация частных домов,квартир и коммерческих объектов
    • ☑ подбор и монтаж инженерного и отопительного оборудования (котлов, систем отопления, радиаторов )
    • ☑ установка счетчиков учета газа и регулирующей арматуры
warninggaz
  • ☑ поставка ГРПШ,датчиков, сигнализаторов фильтров,
    регулирующей и запорной арматуры
  • ☑ монтаж вентиляции и дымоходов
  • ☑ монтаж КИПиА, сигнализаторов, фильтров, задвижек
  • ☑ документальное сопровождение
  • ☑ монтаж отопления и другие виды сантехнических работ

Почему именно мы?

  • ✓ Мы являемся членами СРО и имеем допуск на огнеопасные работы
  • ✓ У нас есть разрешения Ростехнадзора
  • ✓ Более 1200 выполненных и сданных в эксплуатацию объектов
  • ✓ Наши специалисты ежегодно проходят аттестацию и подготовку и имеют все необходимые документы и навыки
  • ✓ Мы используем только сертифицированные товары и материалы
  • ✓ Благодаря долгой работе, мы имеем беспретензионные взаимоотношения с контролирующими организациями
  • ✓ Наша компания работает напрямую с производителями оборудования
  • ✓ Вам мы можем оказать предпроектные консультации (удешевление и упрощение работ)
  • ✓ Вам мы сможем оформить работы в рассрочку, кредит
  • ✓ На все работы составляются сметы и договора
  • ✓ Мы даем гарантии на наши работы

ТЕХНИЧЕСКИЕ УСЛОВИЯ

Получение технических условий (ТУ) – первый шаг к газификации вашего дома. step1ТУ выдаются газораспределительной организацией (ГРО),
которая определяет возможность подключения вашего частного дома к сети газоснабжения с указанием точки подключения. В техусловиях
указывается максимальный часовой расход природного газа. На основании полученных технических условий проектировщики разрабатывают проект газификации вашего дома.

Мы занимаемся подключением газа под ключ по невысоким ценам, а также готовы оказать помощь на любом этапе работ.



РАЗРАБОТКА ПРОЕКТА



step2Проектирование системы газоснабжения вашего дома ведется проектным отделом. Специалисты компании подготовят для вас индивидуальный проект газификации дома, сделают его недорогим, но в то же время надежным и качественным. Это позволит избежать аварийных ситуаций и максимально оптимизировать расход газа в соответствии с вашими потребностями.

При разработке проекта специалисты учитывают ваши пожелания по расположению газоиспользующего оборудования и газопроводов, если они не противоречат нормам и правилам. От квалификации проектировщика зависит, насколько долго затянется согласование вашего проекта.

Проект газификации включает в себя следующие документы:

  • Чертежи расстановки газового оборудования на плане вашего дома;
  • Чертежи расположения газопроводов;
  • Чертежи плана вашего дома с указанием расположения вентиляционных и дымовых каналов;
  • Спецификация изделий и материалов, применяемых в вашем проекте;
  • Паспорта и сертификаты на используемое в проекте оборудование (клапаны, газовые плиты, котлы, бойлеры и т.д.).

Разработка проекта подключения газа занимает в среднем по времени от 1-ой до 2-х недель. Далее готовый проект газификации частного дома согласовываем с вами и передаем на согласование в газораспределительную организацию (ГРО).

СОГЛАСОВАНИЕ ПРОЕКТА

Согласование проектной документации осуществляется специалистами газораспределительнойstep3 организации (ГРО) и утверждается главным инженером ГРО. В ходе проверки проект проверяется на соответствие требованиям действующей нормативно-технической документации (СП, ГОСТ и т.д.) и безопасность принятых проектных решений.
Срок согласования проекта составляет от 10-и до 45-и дней.
Проект, утвержденный в ГРО, передается на монтажные работы. Согласованный проект газификации имеет силу в течение 3 лет.

ПОДБОР ОБОРУДОВАНИЯ И МАТЕРИАЛОВ

step4На стадии проектирования специалистами происходит подбор оборудования и материалов.
В зависимости от ваших пожеланий и экономических возможностей, оборудование и материалы могут различаться от экономных до более дорогих вариантов.


СТРОИТЕЛЬНО-МОНТАЖНЫЕ РАБОТЫ

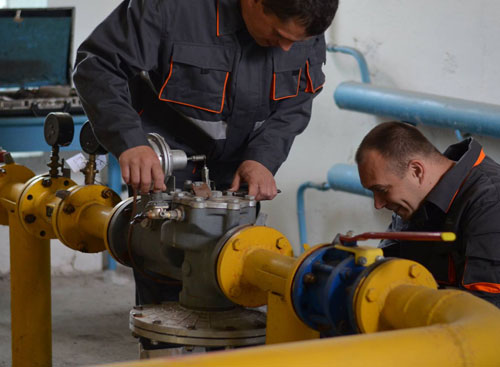

В соответствии с проектной документацией производятся строительно-монтажные работы (СМР).step5 Специалисты ООО «Фирма Неотон» имеют большой опыт работы и действующие допуски для выполнения работ по газификации вашего дома под ключ. Все строительные работы по подключению газа к частному дому или предприятию выполняются под контролем ГРО (технический надзор).

Инженер технического надзора проверяет проектную документацию и сверяет соответствие выполненных работ. По завершении работ по газификации выполняется испытание газопровода на прочность и герметичность избыточным давлением воздуха. Выдержка под давлением производится в течение одного часа. Также специалистом, ответственным за выполнение сварочных работ, выполняется визуально-измерительный контроль качества сварных швов (ВИК). После завершения всех мероприятий по газификации вашего дома специалисты «Фирма Неотон» приступают к подготовке исполнительной документации.

ИСПОЛНИТЕЛЬНАЯ ДОКУМЕНТАЦИЯ

step6После окончания строительно-монтажных работ инженеры ООО «Фирма Неотон» подготавливают пакет исполнительной документации, в который входит:

  • Утвержденная в ГРО проектная документация;
  • Сертификаты предприятий-изготовителей на изделия и материалы;
  • Инструкции предприятий-изготовителей по эксплуатации газового оборудования;
  • Документы на газопровод ( строительный паспорт на газопровод, схема сварных соединений, акты входного контроля материалов, акты приемки скрытых работ и т.д.);
  • Документы, подтверждающие допуски сотрудников ООО «Фирма Неотон» к выполнению работ на газопроводе;
  • Учредительная документация компании ООО «Фирма Неотон»;
  • Документы компании, подтверждающие право на выполнение работ (СРО).

Подготовленная нами исполнительная документация проходит проверку в газораспределительной организации.

СДАЧА ОБЪЕКТА

Когда газификация вашего дома или предприятия завершена, комплект
step7исполнительной документации
готов и все необходимые акты подписаны, исполнительная документация передается на проверку в производственно-технический отдел ГРО. Проверка исполнительной документации занимает от 10 до 30 календарных дней. После того как вся документация проверена, подписывается Акт законченного строительством объекта газификации. Все работы закончены, документы подписаны, газификация вашего дома считается законченной. После строительства и сдачи наступает момент оформления документов для пуска газа в ваш дом. Вам как собственнику необходимо заключить договор на поставку газа, договор на техническое обслуживание вашего газопровода и оборудования с ГРО.


ПОДГОТОВКА ДОКУМЕНТОВ К ПУСКУ ГАЗА

step8После окончания строительно-монтажных работ акт подписывается ответственным за строительство и представителем газового треста.

Мы берем на себя согласования ввода в эксплуатацию со всеми органами: пожарная инспекция, Ростехнадзор, администрация. При необходимости мы также берем на себя все прочие административные процедуры, которые только могут возникнуть.

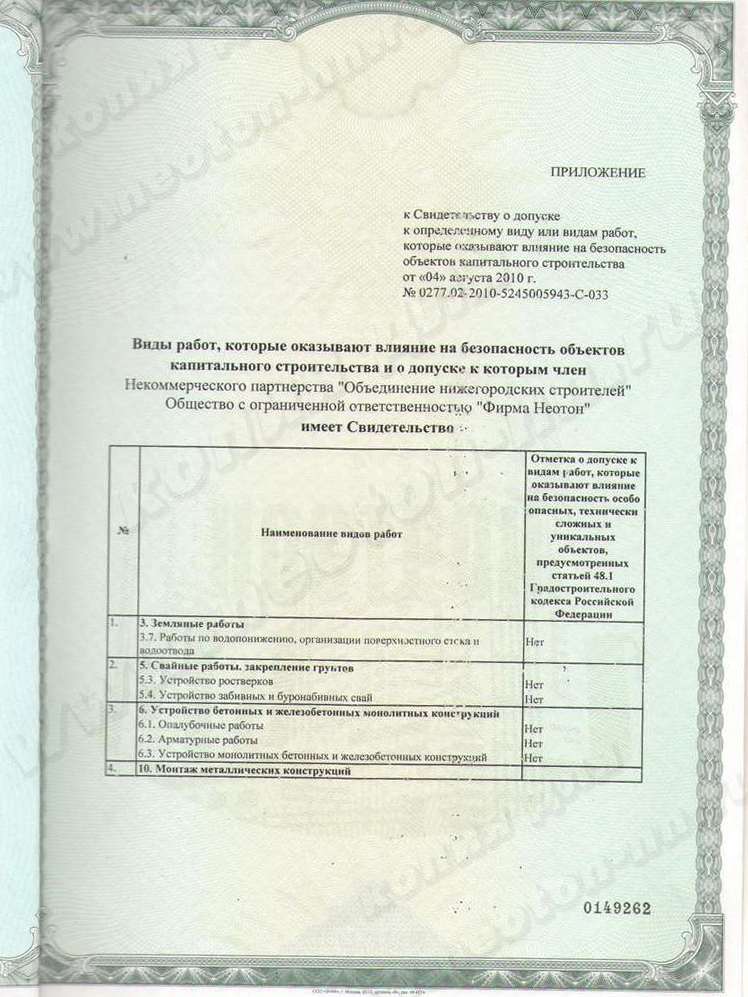

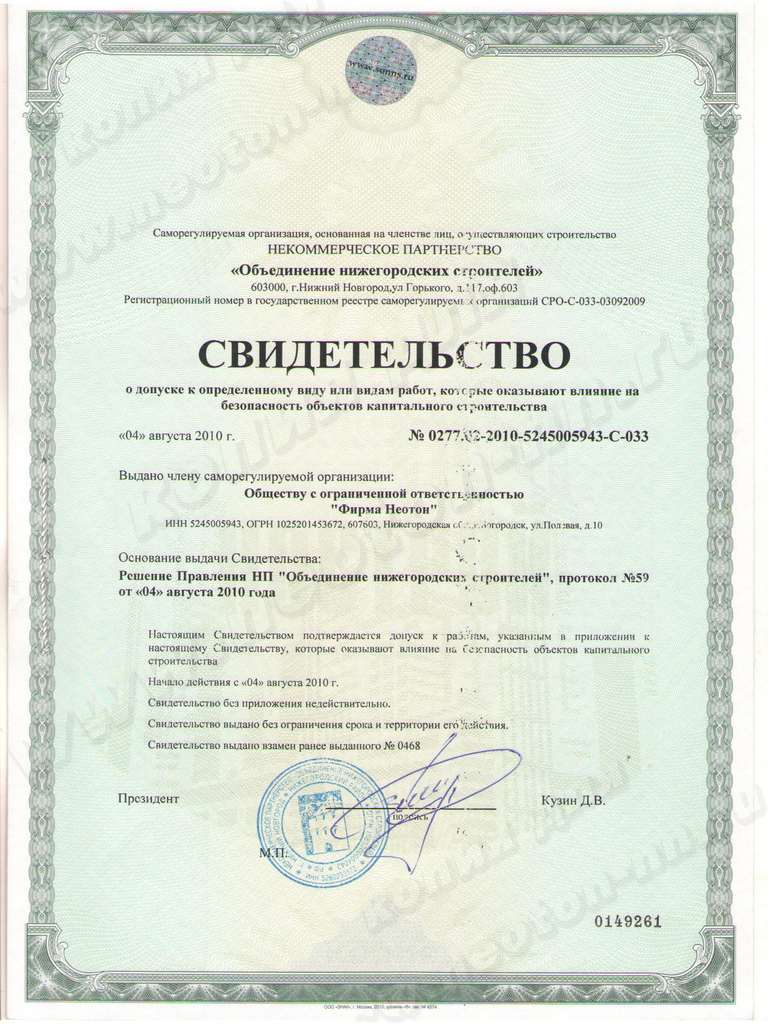

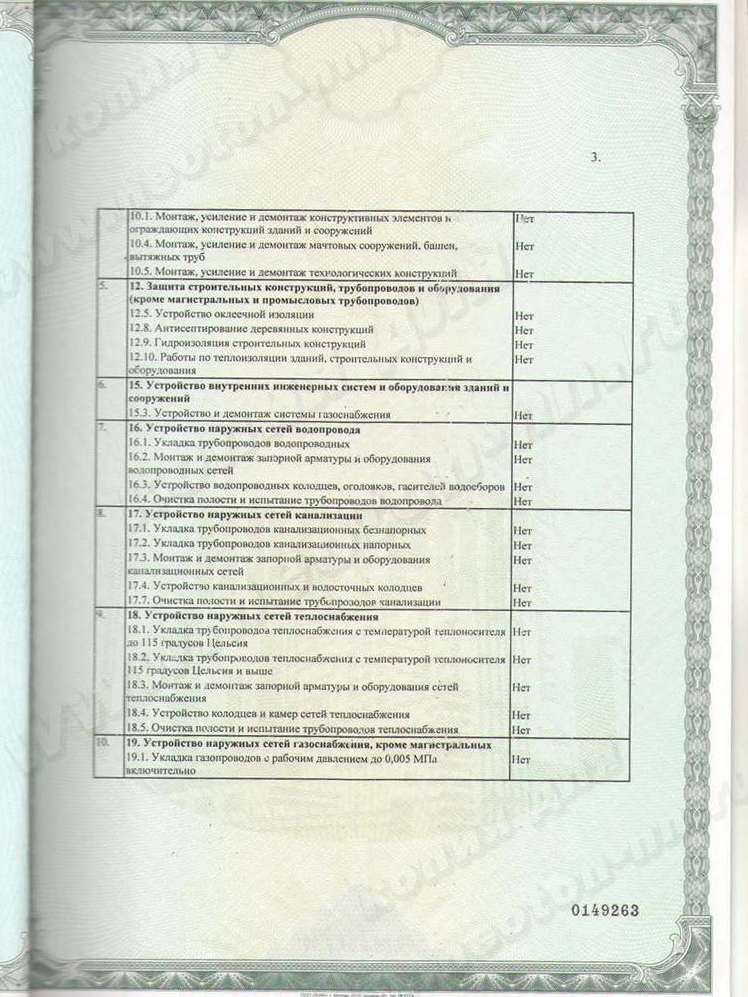

Лицензии и СРО
